攻“深”克難 以“技”取勝!山西建投建工集團這一項目技術成果“大豐收”
- 來源: 時間:2020-08-27 09:17:15 [ 打印 ] [ 關閉 ]
平均挖深18米(mi),最深達(da)22米(mi),基(ji)坑西(xi)側(ce)、北側(ce)距原(yuan)有建(jian)(jian)筑僅3米(mi),東(dong)側(ce)、南側(ce)緊鄰城市(shi)主干道……由山(shan)西(xi)建(jian)(jian)投(tou)建(jian)(jian)工集團(tuan)承(cheng)建(jian)(jian)的山西省人民醫院科(ke)研臨床樓和全科(ke)醫生臨床培養基地(di)(di)工(gong)程(cheng),屬于典型的(de)周邊(bian)環境復雜、施(shi)工(gong)場地(di)(di)狹窄的(de)超深基坑施(shi)工(gong)項目(mu)。
在(zai)施工過(guo)程中,面對(dui)多項(xiang)“卡脖子”施工難題(ti),該項(xiang)目黨(dang)支部扎實(shi)踐行集團公(gong)司(si)(si)“黨(dang)員聯系點1+N活動(dong)”品(pin)牌,充分發(fa)揮黨(dang)員先(xian)鋒模范作(zuo)用,發(fa)揚青年(nian)突(tu)擊創新優勢,不斷開展技(ji)術攻關,總結(jie)提煉(lian)形(xing)成(cheng)以三項(xiang)關鍵技(ji)術為(wei)核心的(de)復雜環境深(shen)基坑(keng)施工綜合技(ji)術,并(bing)獲(huo)得多項(xiang)國(guo)家級、省級榮譽,實(shi)現技(ji)術成(cheng)果“大豐(feng)收(shou)”。與此同(tong)時,在(zai)實(shi)干歷煉(lian)中,為(wei)集團公(gong)司(si)(si)培養輸送了一批又(you)一批青年(nian)骨干人才(cai)。

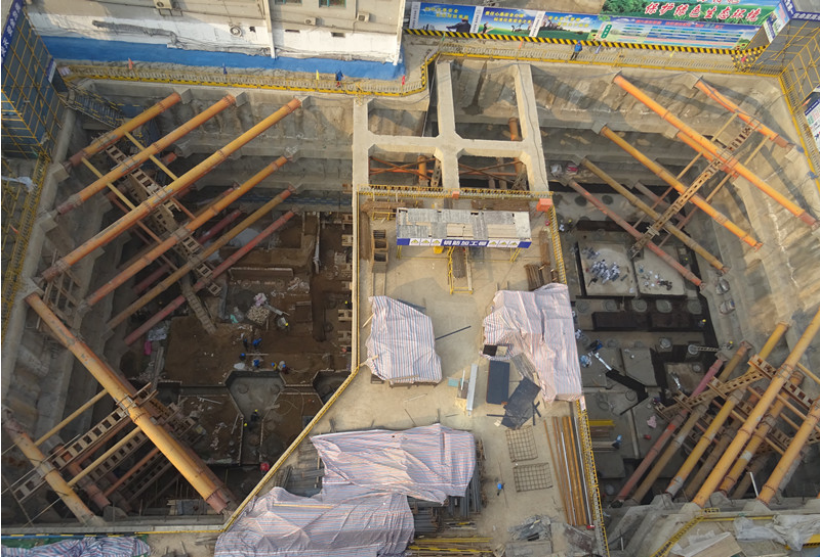

地下施工如何保(bao)證安全?——采用綜合基坑支撐形式。根據基(ji)坑周邊不(bu)具備正常(chang)放坡和(he)支(zhi)(zhi)護(hu)條件(jian)的狹小場(chang)地(di)現狀,經過專家論證、設(she)(she)計優化后項目部(bu)(bu)確定基(ji)坑周圈采用(yong)鋼筋砼灌(guan)注樁支(zhi)(zhi)護(hu),內(nei)部(bu)(bu)支(zhi)(zhi)護(hu)形式采用(yong)工具式組合內(nei)支(zhi)(zhi)撐(cheng)(cheng),四(si)角(jiao)采用(yong)四(si)道(dao)鋼管(guan)角(jiao)支(zhi)(zhi)撐(cheng)(cheng)支(zhi)(zhi)護(hu),中間采用(yong)鋼筋砼梁板結(jie)構棧(zhan)橋對(dui)撐(cheng)(cheng)和(he)三道(dao)鋼管(guan)對(dui)撐(cheng)(cheng)技術,水平支(zhi)(zhi)撐(cheng)(cheng)范圍內(nei)設(she)(she)置28道(dao)豎(shu)向(xiang)鋼柱支(zhi)(zhi)撐(cheng)(cheng),形成牢固可靠的安(an)全支(zhi)(zhi)護(hu)體系。
實現樁基如何確保成型?——鋼護筒穿(chuan)越防空(kong)洞。因(yin)基坑下方存在防空洞,為確保樁基成型,經過多方咨詢和方案可行性對比,確定對工程樁范圍內地下有防空洞的區域,全部采用鋼護筒穿越防空洞的方法進行處理。施工中分上下兩節鋼護筒,下節鋼護筒永久埋設,上節鋼護筒重復利用,降低施工費用,促進了綠色文明施工。
如何加快施工進度?——增加傳(chuan)力(li)桿換(huan)撐工序。按照常規設計,每施工完一層待混凝土強度等級達到設計值的80%且基槽回填后,方可進行該層水平鋼管內支撐拆除,但會存在一定的技術間歇。為消除技術間歇,實現流水作業,加快施工(gong)進度,經設計驗算后確定在樓層標高位置設置鋼筋混凝土傳力桿件,與基坑支護樁相連接,在內支撐拆除后,使地下結構與基坑支護結構之間建立一種新的受力平衡,實現內支撐拆除前后內部應力的轉移和再分配,且內支撐拆除不受混凝土強度等級和基槽回填限制。

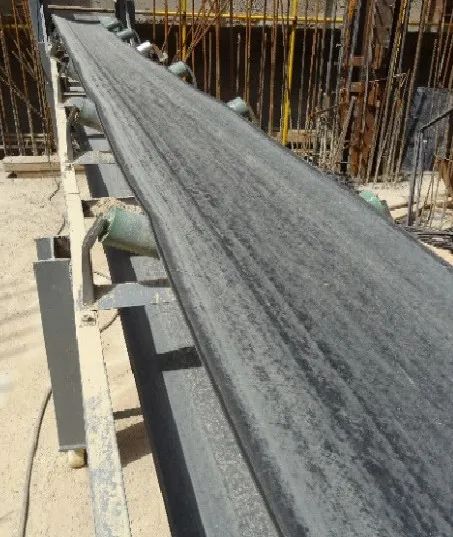

與此(ci)同時(shi),通(tong)過運用(yong)工(gong)業(ye)建筑傳送(song)帶設(she)備,加快(kuai)基(ji)槽回(hui)填(tian)速度(du)。受場(chang)地限(xian)制,基(ji)坑外側回(hui)填(tian)材料輸(shu)送(song)無(wu)法(fa)直接(jie)運到基(ji)坑周邊,人(ren)工(gong)倒運又費(fei)工(gong)費(fei)時(shi),經與工(gong)程(cheng)機械廠專家溝(gou)通(tong),定制鋼制漏(lou)斗轉運站和傳送(song)帶設(she)備,將回(hui)填(tian)用(yong)石(shi)屑從中部棧橋快(kuai)速運至各(ge)個(ge)方向的基(ji)槽位(wei)置,進(jin)行分(fen)層夯填(tian)。

如何解決結構碰(peng)撞問(wen)題?——合理運用BIM技術。基礎結構與基坑內支撐桿件交叉部位多,施工工序復雜,在工程前期階段,通過BIM技術明確內支撐與地下結構的位置關系,一般構件精確留設預留洞口,重要構件與設計洽商換撐施工,提前規避了施工過程中技術問題。
如何保證缺失(shi)部位完(wan)整性(xing)?——采用倒置工序施(shi)工。受西南角(jiao)建(jian)筑物無(wu)法(fa)拆除(chu)影響,此(ci)部(bu)位結構若預(yu)留出鋼筋待其(qi)拆除(chu)后(hou)再施工,施工難度會非(fei)常大且成本(ben)將數倍增長。經(jing)多次研究并(bing)與設計等相關單位溝通,將缺失部(bu)位±0.00以上水平結構改為懸(xuan)挑結構與主(zhu)體同時施工,此(ci)工藝不僅(jin)縮短工期(qi),降低施工成本(ben),更是(shi)保(bao)證了(le)建(jian)筑物使用功(gong)能的完整(zheng)性(xing)。
在解決技術(shu)(shu)難(nan)題的同時,集團公(gong)司項目部更加注重總(zong)結(jie)和提煉技術(shu)(shu)成(cheng)果,形成(cheng)了以三項關鍵技術(shu)(shu)為核心的復雜環境深基坑(keng)施工綜合技術(shu)(shu),并獲得多(duo)項國家(jia)級(ji)、省級(ji)榮譽。

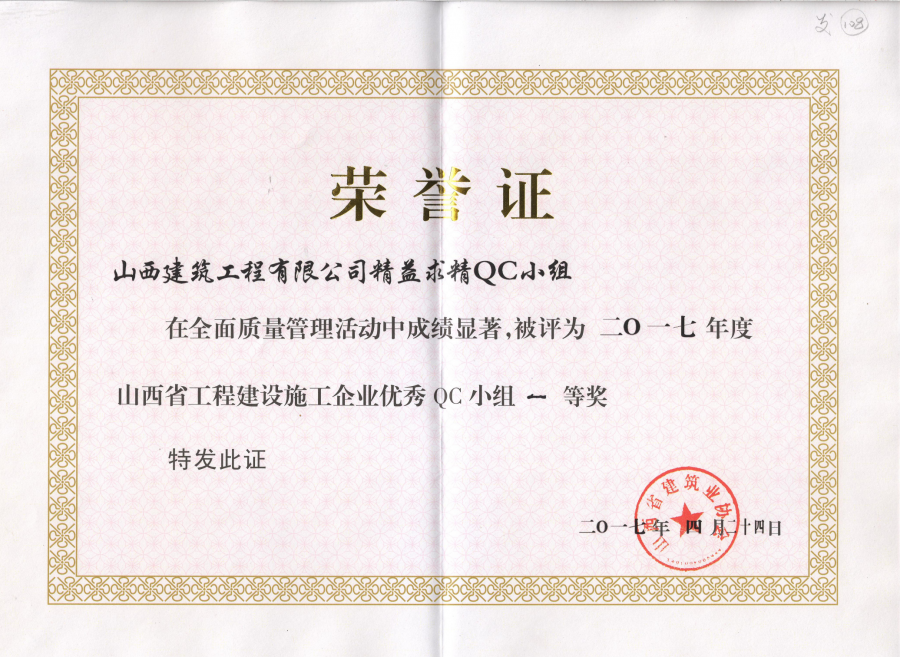

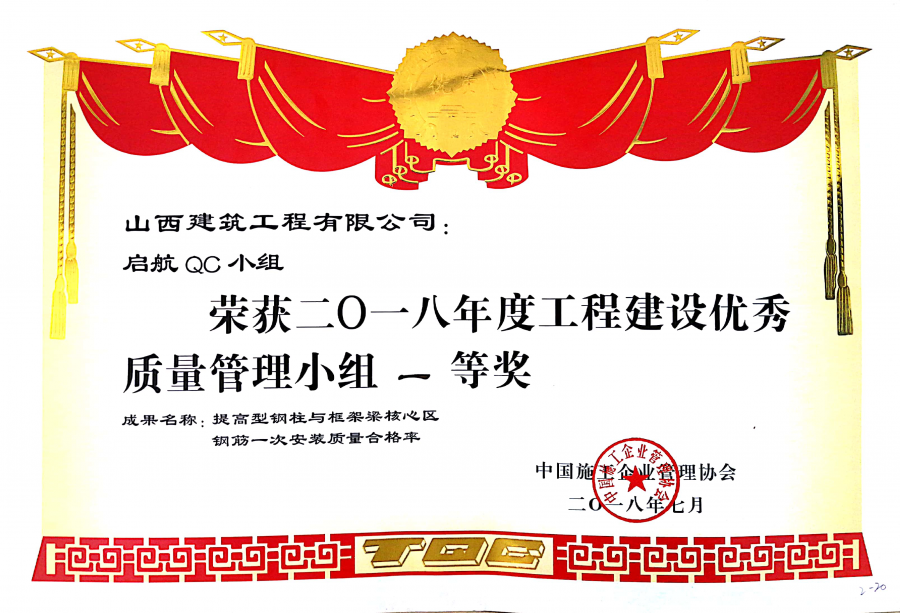

取得六項QC成果(guo),其中《提高(gao)深基坑內支撐與剪力(li)墻節點施(shi)工質量合格(ge)率(lv)》榮(rong)獲(huo)中建協一等獎(jiang)(jiang),《提高(gao)型鋼(gang)柱與框架梁(liang)核心區鋼(gang)筋(jin)安裝一次合格(ge)率(lv)》榮(rong)獲(huo)中施(shi)協一等獎(jiang)(jiang),《提高(gao)穿(chuan)越地下(xia)人防(fang)鋼(gang)護筒垂直度合格(ge)率(lv)》榮(rong)獲(huo)中施(shi)協二等獎(jiang)(jiang)。
取得六項(xiang)國家(jia)實用(yong)新型(xing)專利:一種預留洞口節(jie)點鋼板(ban)模(mo)板(ban)套加(jia)固裝(zhuang)置,一種后澆板(ban)模(mo)板(ban)支撐結構等(deng)。
省級工法

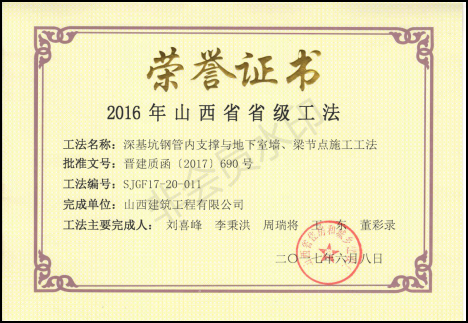

●深基坑鋼管內支(zhi)撐(cheng)與(yu)地下室墻(qiang)、梁節點施工工法

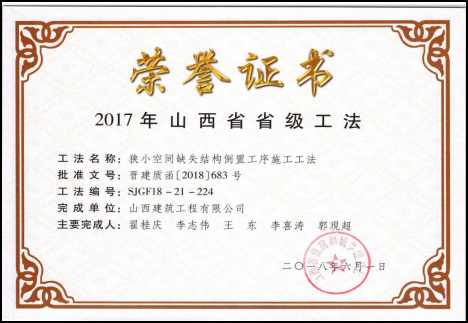

●狹小空間缺失(shi)結構倒置工(gong)序施工(gong)工(gong)法
●深基坑(keng)傳力桿(gan)式內(nei)支撐轉換施(shi)工(gong)工(gong)法
●狹小現場深基坑肥槽回填施工(gong)工(gong)法
取得(de)四項省級工法:深(shen)基坑傳力桿式內(nei)支(zhi)(zhi)撐轉換施工(gong)(gong)工(gong)(gong)法(fa)(fa);狹小空間缺失結構倒置工(gong)(gong)序(xu)施工(gong)(gong)工(gong)(gong)法(fa)(fa);狹小現場深(shen)基坑肥(fei)槽回填施工(gong)(gong)工(gong)(gong)法(fa)(fa);深(shen)基坑鋼管(guan)內(nei)支(zhi)(zhi)撐與地下室墻(qiang)、梁節點施工(gong)(gong)工(gong)(gong)法(fa)(fa)。

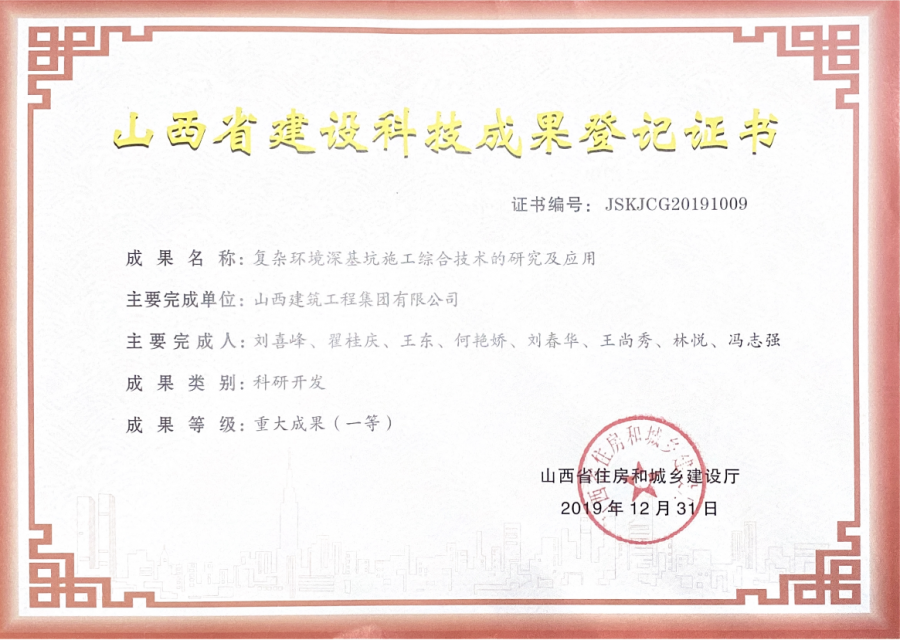

取得山西省(sheng)住建廳(ting)重大科(ke)技成(cheng)果一(yi)等獎一(yi)項(xiang)。
通過攻克一(yi)系列技(ji)術(shu)(shu)(shu)難題,集團公司再次積(ji)累(lei)了(le)豐富的(de)(de)實(shi)踐(jian)經(jing)驗和技(ji)術(shu)(shu)(shu)成果,更培養(yang)了(le)一(yi)批(pi)善于鉆研、勇(yong)于創新的(de)(de)技(ji)術(shu)(shu)(shu)骨干(gan),用實(shi)際(ji)行(xing)動踐(jian)行(xing)了(le)“育一(yi)批(pi)人才(cai),積(ji)一(yi)套經(jing)驗”的(de)(de)經(jing)營理(li)念。
